系統現場調試與竣工消防驗收是電氣火災項目落地最終關鍵環節,大量項目驗收不通過集中體現在設備地址紊亂、聯動邏輯失效、故障日志缺失、竣工資料不合規四大問題。本文依據海灣設備官方標準化調試工序,劃分上電前準備、主備電調試、總線設備注冊、單點模擬報警、聯動脫扣測試、72 小時試運行六大步驟,完整解讀主機高頻故障代碼含義與一鍵修復方法,配套消防驗收全套竣工資料清單、點位表、測試記錄編制規范,一站式解決調試人員排障困難、驗收資料編制不標準兩大痛點,實現西藏電氣火災監控系統一次性通過消防竣工驗收。

1 調試前期工具、資料、現場條件準備
硬件工具:消防電子編碼器、數字萬用表、便攜式模擬漏電測試儀、接觸式測溫儀;必備資料:系統點位地址對照表、總線拓撲圖、配電柜設備布置圖、設備 3C 證書、出廠合格證;現場前置條件:全部總線接線、隔離器、互感器、溫感傳感器安裝完成,配電柜具備送電條件,總線無短路、接地破損故障。上電前測量總線空載電壓 DC24V±2V,電壓異常禁止主機通電,避免主板過載損壞。
2 六步標準化整機調試完整流程

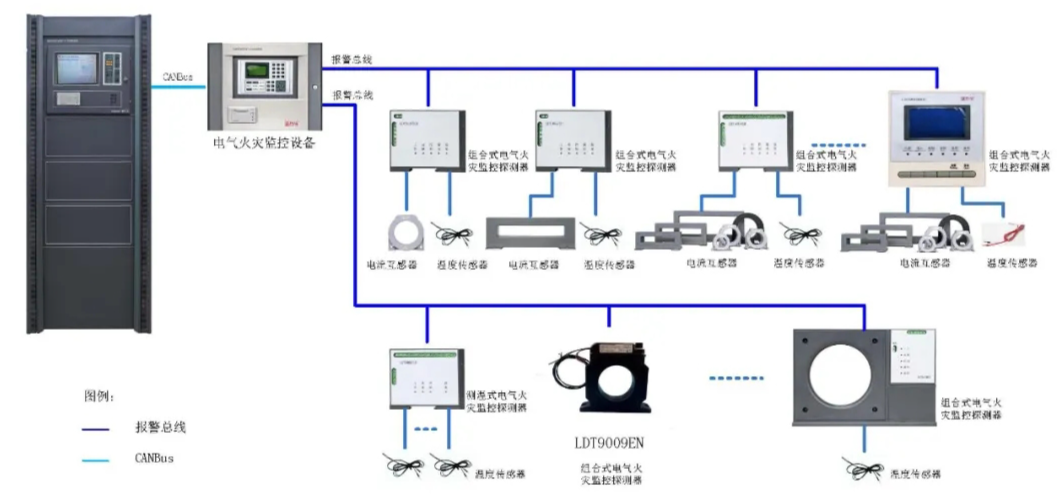

步主備電切換測試:接通 AC220V 主電,確認主機正常上電;斷開外部主電源,主機無縫切換內置蓄電池供電,無重啟、無故障告警;恢復主電后主機自動對蓄電池充電,欠壓告警功能驗證正常。第二步總線回路空載檢測:空載測量總線對地、線間電阻,排查線纜破皮、短路隱患,處理完成后方可接入前端探測器。第三步設備自動注冊編碼:進入主機設備注冊菜單啟動自動掃描,主機讀取總線所有探測器地址,核對掃描點位數量與設計點位表完全匹配;點位缺失排查接線斷路,地址重復使用編碼器修改
地址。第四步單點模擬報警全功能測試:使用模擬漏電儀輸入超標剩余電流,核對主機火警彈窗、聲光報警、實時數值同步上傳;加熱溫感模擬端子超溫,驗證溫度報警邏輯;斷開互感器、溫感信號線,確認設備故障信號正常上傳。第五步延時脫扣與消防聯動調試:分回路設置斷電延時時間,模擬火警驗證延時結束后無源觸點驅動脫扣器動作;對接海灣火災報警主機,雙向測試電氣火警上傳、明火切斷非消防電源聯動邏輯。第六步 72 小時整機穩定性試運行:全部調試完成后系統連續空載運行 72 小時,全程無隨機誤報、設備離線、通訊故障,生成試運行記錄,作為消防驗收核心備查資料。
3 主機高頻故障代碼解讀與快速修復
E-01 總線短路故障:分段斷開隔離器鎖定故障支路,修復線纜絕緣破損;E-02 總線接地故障:排查線纜破皮接觸金屬柜體,重新做絕緣防護;E-03 地址重復故障:編碼器重置設備地址,保證全網地址
;E-04 備電蓄電池欠壓:連續充電 24 小時或更換配套鉛酸電池;E-05 探測器離線故障:檢查總線接線端子松動、隔離器保護動作。
4 消防驗收全套必備竣工資料清單
海灣全系設備 3C 認證報告、出廠合格證、型式檢驗報告;2. 電氣火災系統竣工圖紙、總線樹形拓撲圖、配電柜設備布置詳圖;3. 設備點位地址對照表、回路分配明細表;4. 單機編碼調試記錄、單點模擬報警測試記錄表;5. 主備電切換測試、聯動功能測試記錄;6. 72 小時系統連續試運行報告。
5 驗收現場核查重點與應答要點
驗收專家核心核查項:報警是否支持延時斷電(應答:單回路獨立 0-60s 延時,一級醫療、機房負荷可關閉自動脫扣,保障重要設備供電);單點故障是否影響全系統(應答:分段隔離器隔離故障支路,其余設備正常運行);是否具備歷史隱患數據存儲(應答:主機本地存儲千條日志,可隨時溯源查詢)。
